Tiến độ thi công dự án ngầm hóa đường dây điện 220kV Nhà Bè – Tao Đàn

Sau Lễ khởi công ngày 01/12/2025, dự án ngầm hóa đường dây điện 220kV tuyến Nhà Bè – Tao Đàn (đoạn từ Trạm Nhà Bè đến cầu Rạch Đỉa) do Công ty Cổ phần Địa ốc Phú Long triển khai đã chính thức bước vào giai đoạn thi công thực tế, ghi nhận nhiều cột mốc kỹ thuật quan trọng với tiến độ được đẩy nhanh theo kế hoạch.

I. Tăng tốc thi công hạng mục khoan robot băng sông Rạch Đỉa

Một trong những hạng mục phức tạp nhất của dự án là thi công khoan robot băng sông Rạch Đỉa, với chiều dài tuyến khoảng 214m, kết nối từ hố khoan H1 (khu vực Nhà Bè) đến hố khoan H2 (khu vực Tân Hưng).

Tại khu vực này, dự án triển khai 2 tuyến cáp ngầm 220kV băng sông, được bố trí theo thứ tự trên – dưới, với khoảng cách giữa hai tuyến khoảng 1,5m. Tuyến cáp phía dưới có độ sâu khoảng 8,5m so với đáy sông hiện trạng, đòi hỏi yêu cầu kỹ thuật rất cao về độ chính xác và an toàn trong suốt quá trình thi công.

II. Quy mô kỹ thuật hệ thống cáp ngầm 220kV

Mỗi tuyến cáp ngầm 220kV bao gồm:

  • 03 sợi cáp cho 3 pha,
  • Đường kính mỗi sợi cáp khoảng 145mm,
  • Cáp được luồn trong ống nhựa HDPE D250,
  • Tích hợp thêm ống HDPE D75 phục vụ kéo cáp quang cho công tác điều khiển và giám sát vận hành.

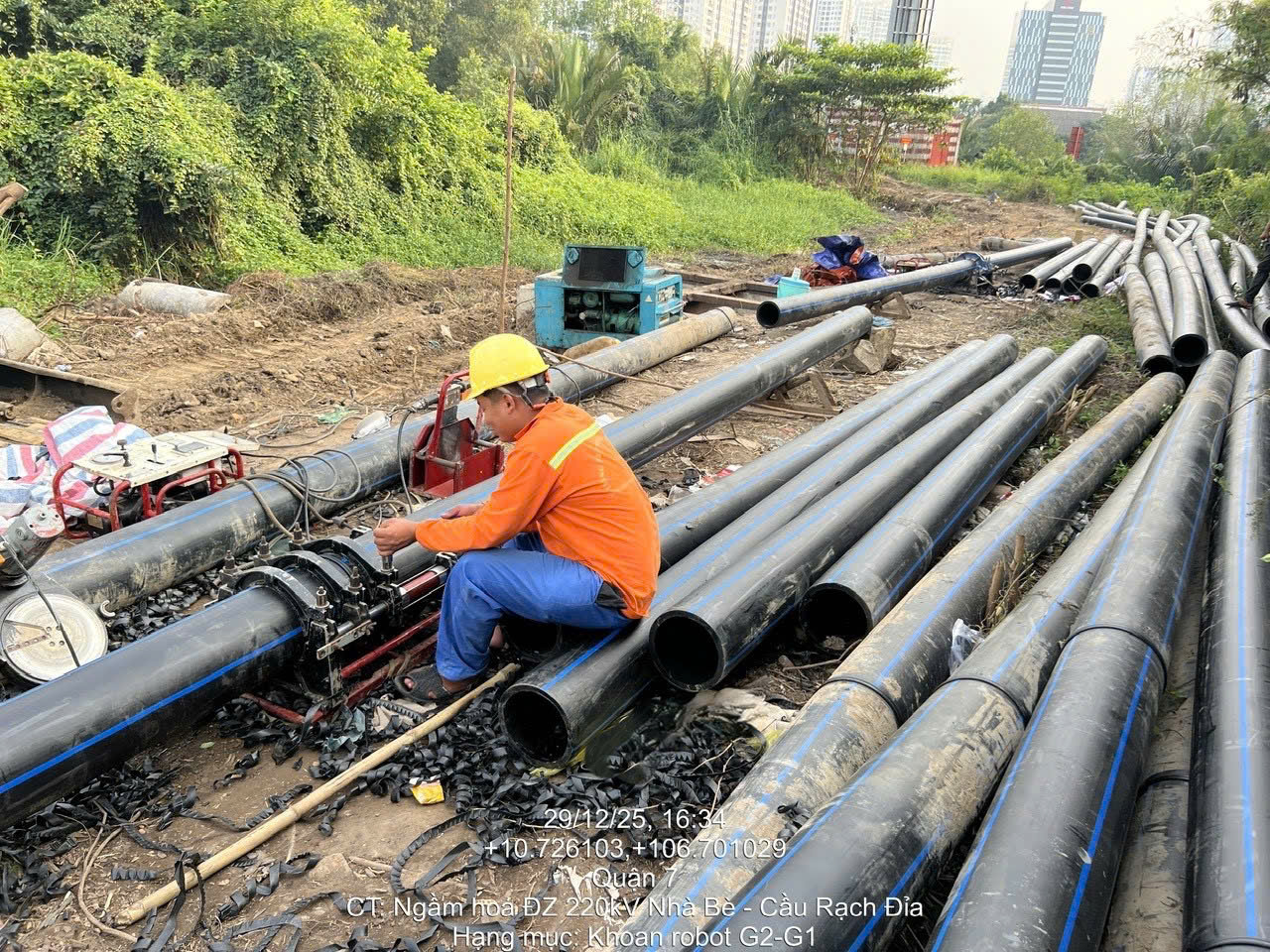

Để hoàn thiện một tuyến cáp, nhà thầu sử dụng robot khoan tạo đường khoan dài 214m, đường kính khoảng 600mm, cho phép kéo đồng thời 3 ống HDPE D250 và 1 ống HDPE D75 trong một lần thi công. Đây là thách thức lớn trong điều kiện địa chất phức tạp dưới lòng sông Rạch Đỉa.

III. Ứng dụng công nghệ khoan định hướng HDD hiện đại

Nhằm đáp ứng yêu cầu kỹ thuật đối với tuyến cáp ngầm cao thế 220kV dài trên 200m, dự án sử dụng công nghệ khoan định hướng ngang (Horizontal Directional Drilling – HDD) với:

  • Máy khoan công suất 250 – 300 kN (25 – 30 tấn)
  • Hệ thống thiết bị định vị dẫn hướng chính xác
  • Giải pháp kỹ thuật kiểm soát ổn định đường khoan, hạn chế sụp lún và ảnh hưởng đến lòng sông, công trình lân cận

Toàn bộ quá trình thi công được giám sát chặt chẽ nhằm đảm bảo đường khoan bám sát thiết kế và đáp ứng các tiêu chuẩn kỹ thuật ngành điện.

tiến độ dự án ngầm hóa đường dây điện 220kV Nhà Bè – Tao Đàn 14

IV. Hoàn tất tuyến khoan đầu tiên – Cột mốc kỹ thuật quan trọng

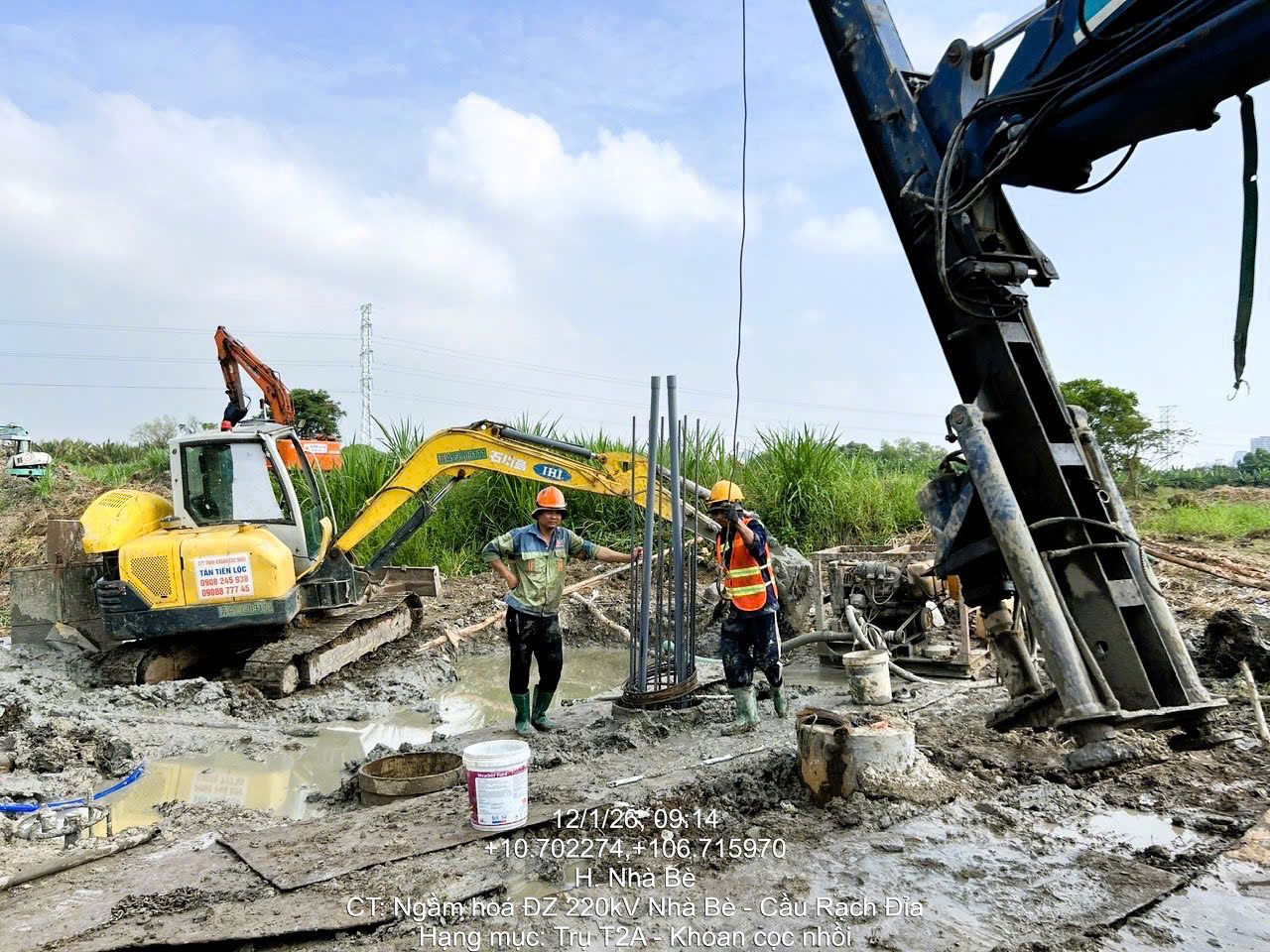

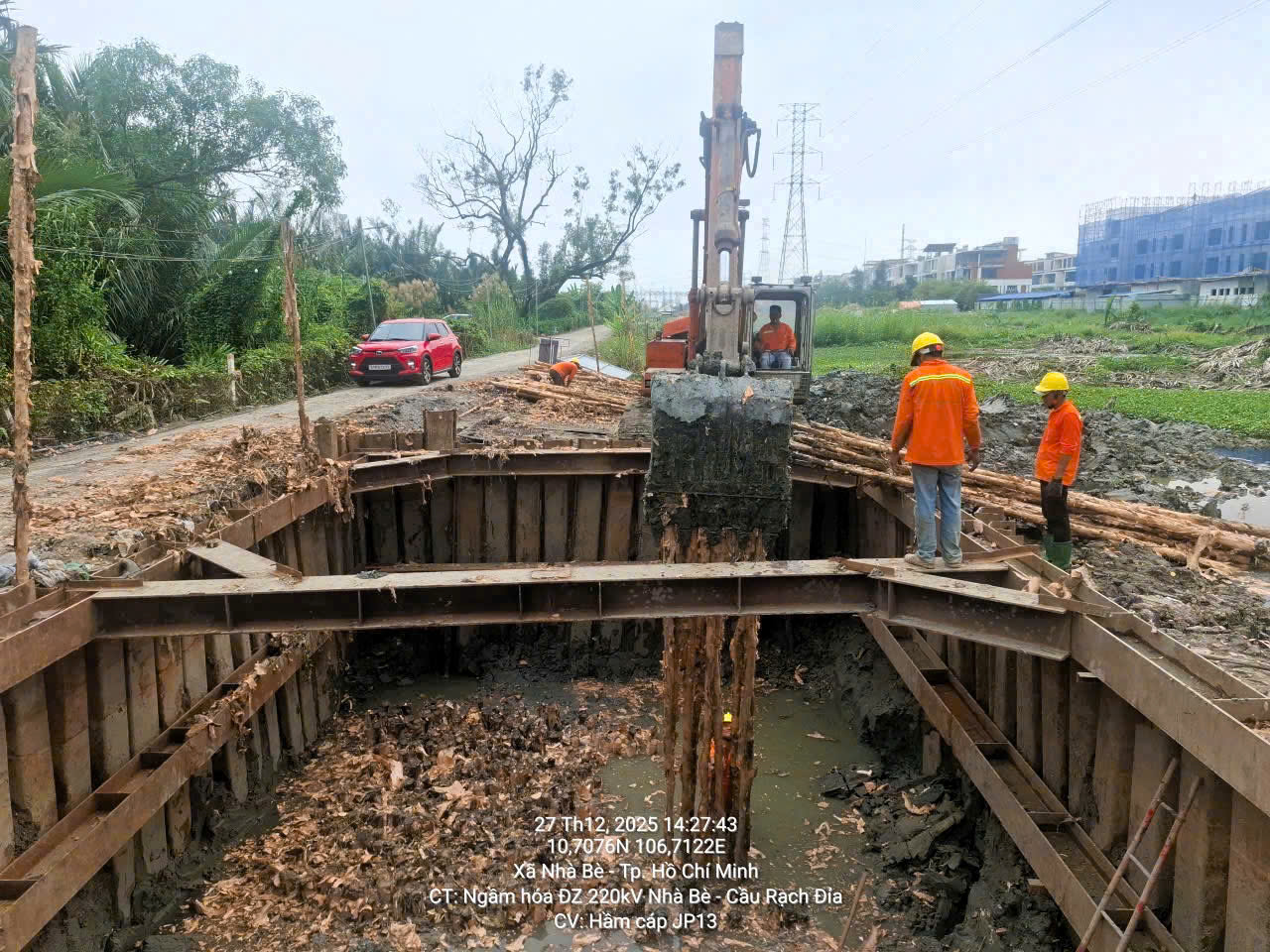

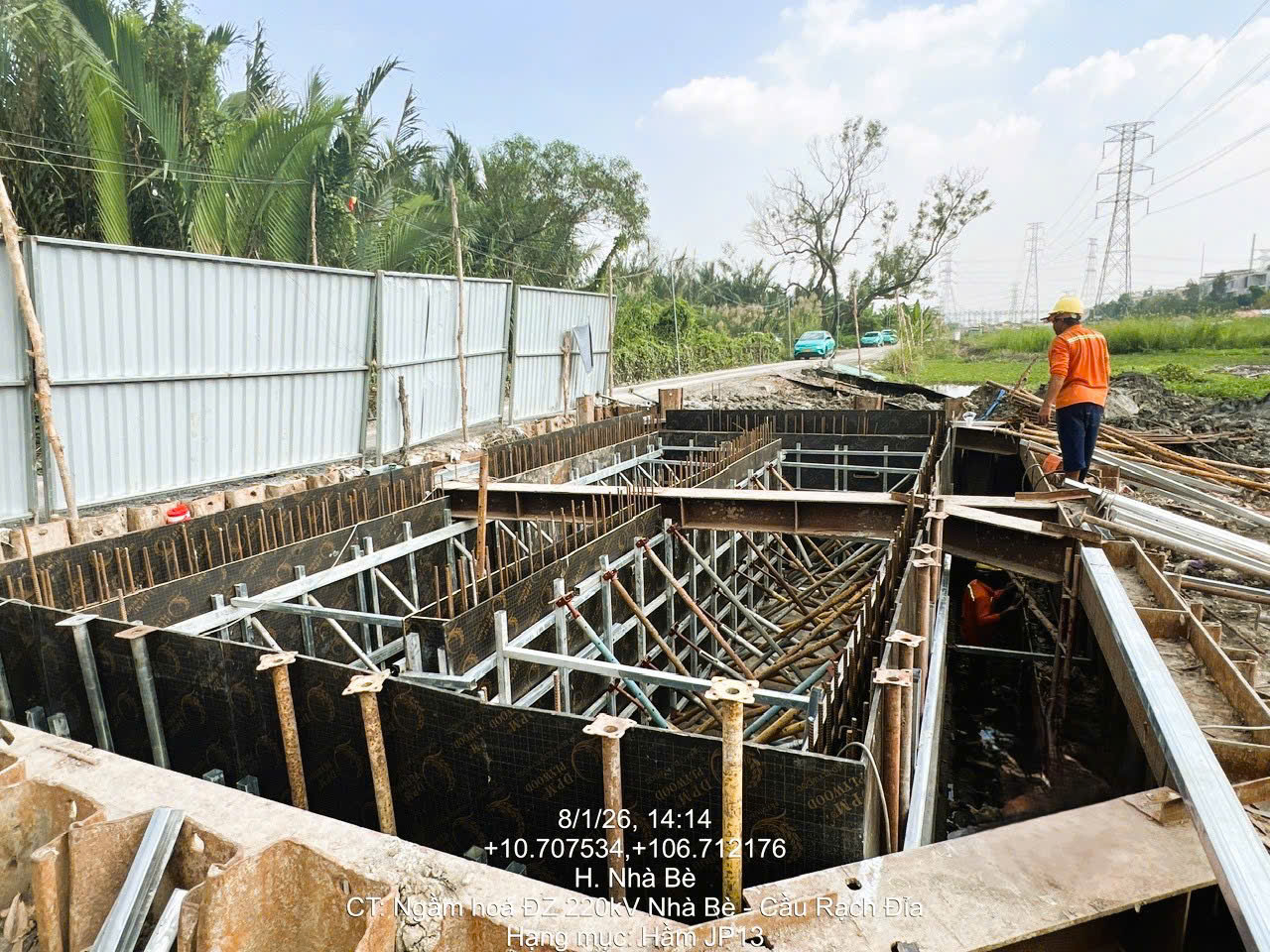

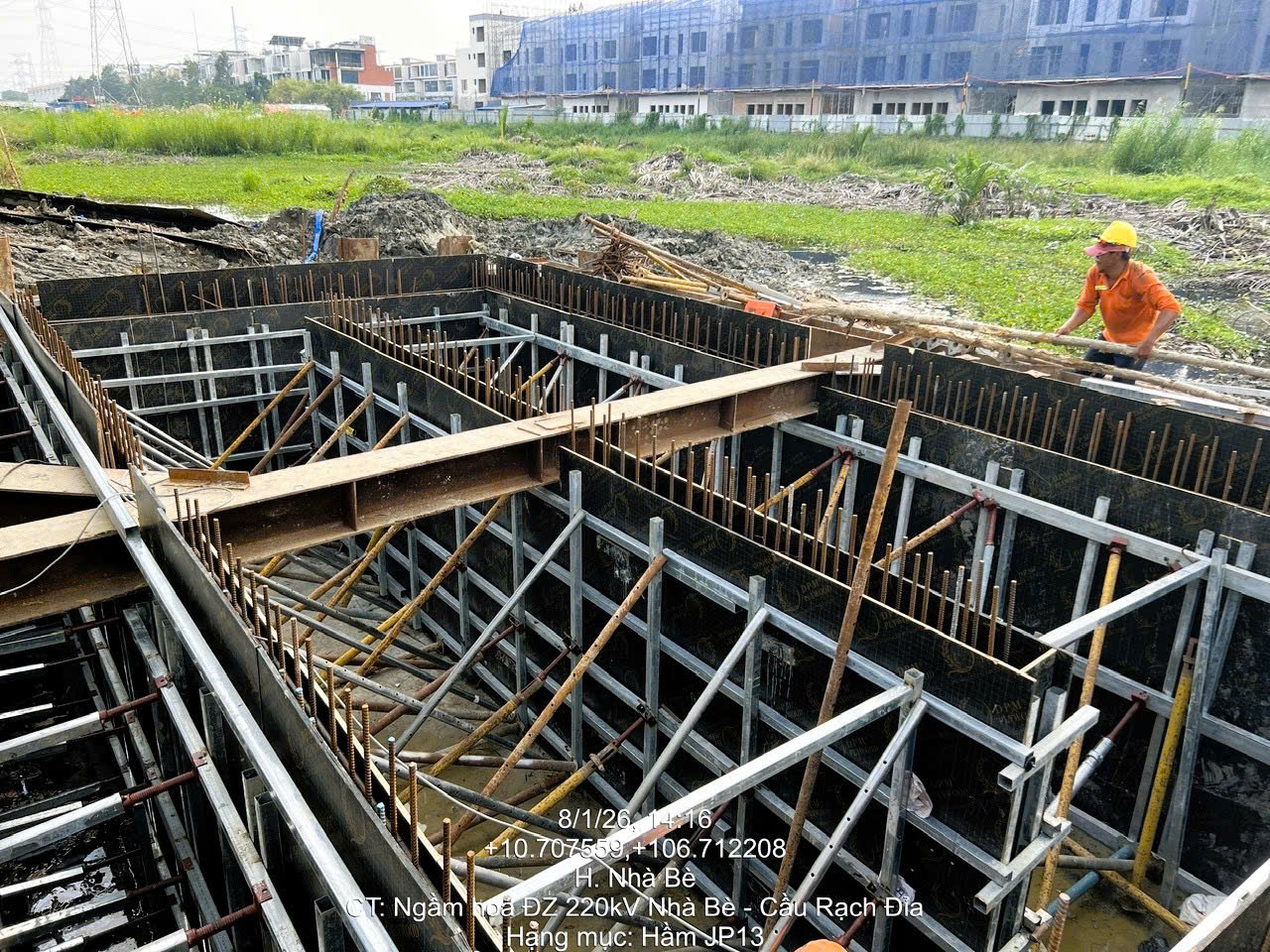

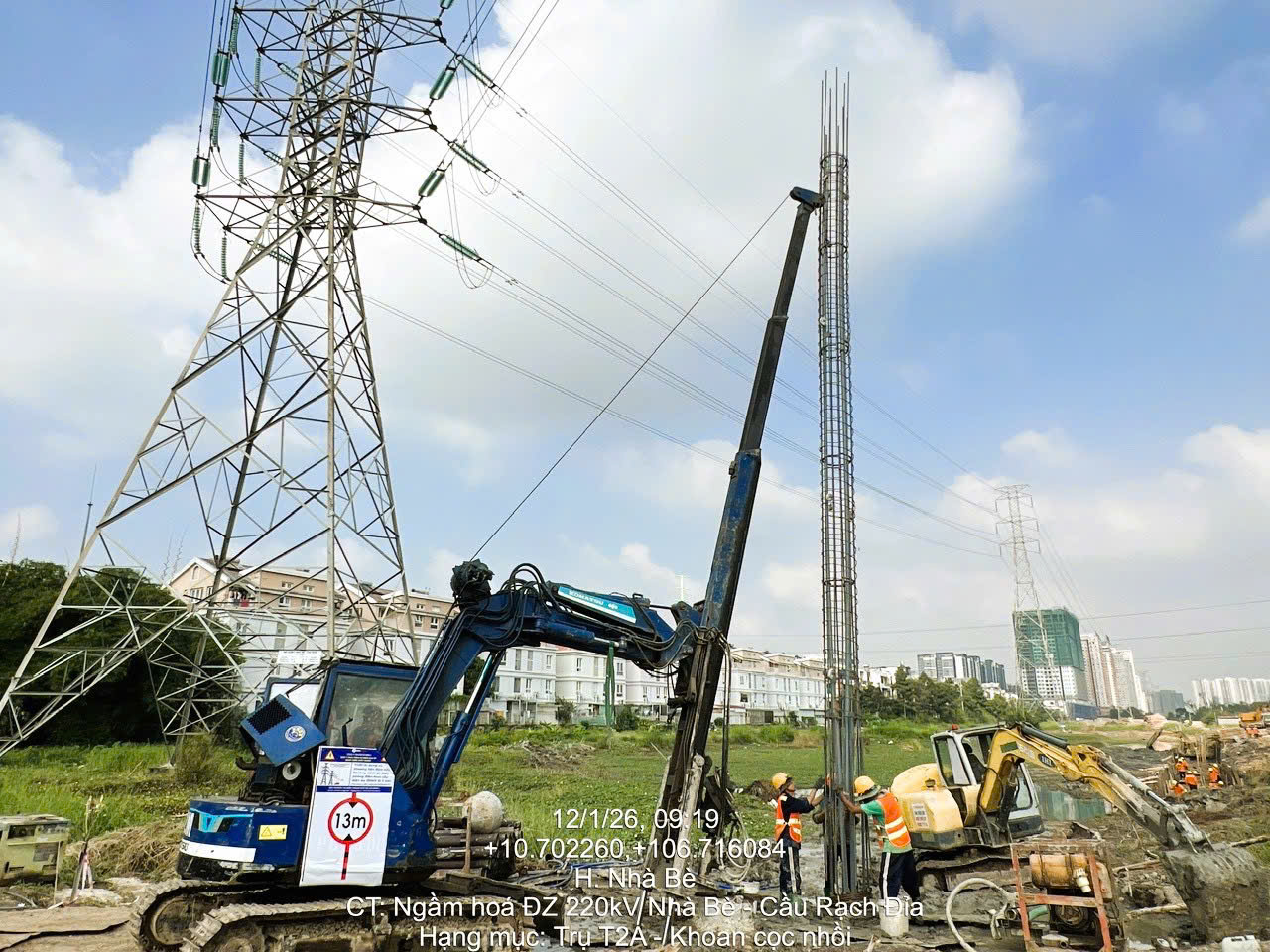

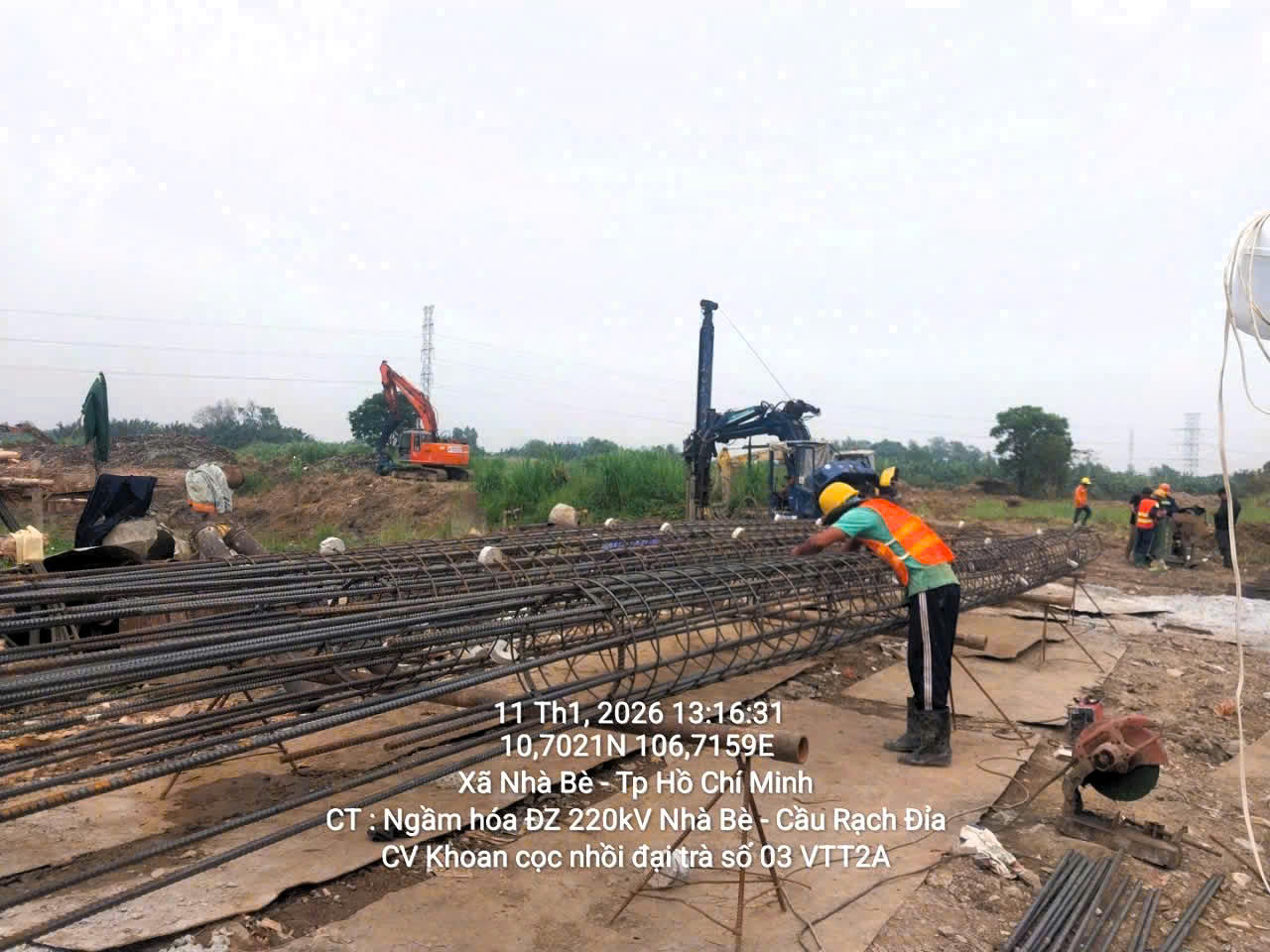

Theo báo cáo mới nhất từ Ban điều hành dự án, đoạn khoan băng sông Rạch Đỉa đã hoàn tất kéo ống cho tuyến dưới – hạng mục được đánh giá là khó nhất do độ sâu lớn và yêu cầu kỹ thuật khắt khe.

Hiện tại, các đội thi công đang tiếp tục triển khai tuyến còn lại theo đúng tiến độ đã đề ra. Cột mốc này thể hiện rõ năng lực tổ chức thi công, trình độ kỹ thuật của nhà thầu, cũng như sự phối hợp chặt chẽ giữa Phú Long và các đơn vị liên quan.

V. Đảm bảo an toàn, chất lượng và bảo vệ môi trường

Song song với việc đẩy nhanh tiến độ, dự án luôn đặt an toàn lao động, kiểm soát chất lượng và bảo vệ môi trường lên hàng đầu. Tất cả thiết bị, vật tư và quy trình thi công đều tuân thủ nghiêm ngặt:

  • Tiêu chuẩn kỹ thuật ngành điện
  • Quy định của cơ quan quản lý nhà nước
  • Các yêu cầu về an toàn và môi trường trong thi công đô thị

VI. Ý nghĩa của dự án ngầm hóa đường dây điện 220kV Nhà Bè – Tao Đàn

Dự án không chỉ góp phần nâng cao độ an toàn và tính ổn định của hệ thống truyền tải điện, mà còn đóng vai trò quan trọng trong việc hoàn thiện hạ tầng kỹ thuật đô thị, phù hợp với định hướng phát triển bền vững của TP. Hồ Chí Minh trong giai đoạn tới.
